Amikor a kazán egyik napról a másikra feladja, a legtöbb tulajdonos nem jogszabályt akar olvasni. Fűtést akar, meleg vizet, és egy világos választ arra, hogy milyen engedélyek kellenek gázkazán cseréhez. A gond ott kezdődik, hogy kívülről sok csere ugyanolyannak látszik, papíron viszont nagyon nem mindegy, hogy egyszerű készülékcseréről van szó, vagy már olyan beavatkozásról, ami teljes engedélyezést igényel.
A jó hír az, hogy nem minden kazáncsere jelent hosszú ügyintézést. Magyarországon létezik egyszerűsített eljárás is, amely bizonyos feltételek mellett engedélyezési terv és gázterv nélkül elvégezhető. A rossz hír az, hogy ezt sokan félreértik, és ott csúsznak el, hogy azt hiszik, ha ugyanoda kerül az új készülék, akkor automatikusan “csak ki-be csere” lesz.
Szakmai oldalról nézve a döntő kérdés mindig ez: változik-e bármi a rendszerben, vagy valóban csak a készülék cserélődik? Ha ezt a legelején jól tisztázzák, sok idegeskedést, felesleges köröket és fölös költséget lehet megúszni.
Bevezetés A kazáncsere útvesztője a hideg napok előtt
Január van. Reggel hideg a radiátor, a csapból nincs rendes meleg víz, a kazán pedig vagy hibakódot mutat, vagy egyszerűen nem indul. Ilyenkor a tulajdonos fejében általában három kérdés van egyszerre: meg lehet-e javítani, mennyibe kerül, és ha cserélni kell, mennyi papírmunka vár rá.

A legtöbb bizonytalanság nem is magából a kazánból jön, hanem abból, hogy a kazáncsere ma már nem pusztán szerelési feladat. Egyszerre műszaki, biztonsági és adminisztratív kérdés. Nem elég kiválasztani egy új készüléket. Tudni kell azt is, hogy az adott csere belefér-e az egyszerűsített eljárásba, vagy teljes engedélyezési folyamat indul.
Amit a tulajdonosok leggyakrabban félreértenek
Sokan úgy gondolják, hogy ha a régi kazán helyére kerül egy új, akkor nincs különösebb teendő. Ez így ebben a formában nem igaz. A gázkészülék-csere szabályozott terület, és csak akkor lesz gyors ügy, ha a feltételek valóban adottak.
A másik gyakori hiba az, hogy valaki előbb megveszi a kazánt, és csak utána kérdez rá, hogy felszerelhető-e egyszerűsített cserében. Ilyenkor derül ki sokszor, hogy a kiválasztott készülék teljesítménye vagy a szükséges rendszer-módosítás miatt már nem a gyors út jön.
A kazáncserénél nem az dönti el az engedélyezést, hogy Ön mit szeretne, hanem az, hogy a meglévő rendszer műszakilag mit enged meg.
Miért érdemes ezt az elején tisztázni
Ha a helyzetet a munka előtt rendesen felmérik, a csere sokkal nyugodtabb. Rögtön látszik, hogy gyors, egyszerűsített ügy lesz-e, vagy olyan projekt, ahol tervező, szolgáltatói jóváhagyás és további nyilatkozatok is kellenek.
A tulajdonosnak valójában nem paragrafusokat kell bemagolnia. Elég, ha megérti a választóvonalat a két eljárás között. Onnantól már lehet jó döntést hozni időben, pénzben és kivitelezésben is.
A két út Egyszerűsített csere vagy teljes engedélyezési eljárás
A gázkazáncsere előtt mindig egyetlen döntési pont van. Nem az, hogy melyik márkát szereti jobban, hanem az, hogy az adott csere melyik jogi és műszaki kategóriába esik. A gyakorlatban két út létezik. Az egyik az egyszerűsített kazáncsere. A másik a teljes gázterves engedélyezés.
A különbség nem papírszagú elmélet. Ez határozza meg, hogy a munka gyorsan lezárható-e, vagy több szereplő összehangolt ügyintézésére lesz szükség. Ha szeretne előre képbe kerülni a készülékválasztás és a beüzemelés oldaláról is, érdemes átnézni ezt az útmutatót az új kazán beszerzéséről és beüzemeléséről Kecskeméten.
A legfontosabb választóvonal
Egyszerűsített csere akkor jöhet szóba, ha a meglévő rendszerhez nyúlnak a legkevesebbet. Teljes engedélyezés akkor kell, ha a csere már átalakításnak számít.
Nem a tulajdonos kényelme a fő szempont, hanem a biztonság és az, hogy a rendszer paraméterei változnak-e.
| Szempont | Egyszerűsített kazáncsere | Teljes gázterves eljárás |
|---|---|---|
| Alaphelyzet | Meglévő készülék cseréje hasonló feltételekkel | Olyan csere, ahol a rendszerhez is hozzá kell nyúlni |
| Gázterv | Nem szükséges, ha a feltételek teljesülnek | Szükséges |
| Időigény | Gyorsabb ügyintézés | Hosszabb ügyintézés |
| Műszaki változtatás | Nem járhat a fogyasztói vezetékrendszer módosításával | Jellemzően van rendszer- vagy vezetékoldali módosítás |
| Teljesítmény | Az új készülék nem lehet nagyobb teljesítményű a réginél | Teljesítmény-növelés esetén ez az út szükséges |
| Kivitelező | Csak arra jogosult szakember végezheti | Ugyancsak jogosult szakemberek és további szereplők szükségesek |
Mi működik a gyakorlatban és mi nem
Ami működik: a helyszíni felmérés után rögtön eldönteni, hogy melyik eljárásba esik a csere. A tulajdonos így nem vesz rossz készüléket, nem vállal be felesleges bontást, és nem csúszik bele szabálytalan megoldásba.
Ami nem működik: “majd felszereljük, aztán lesz valahogy”. Gáznál ez nem fér bele. Aki így indul neki, abból rendszerint dupla munka lesz.
Praktikus szabály: először az eljárást kell tisztázni, és csak utána szabad készüléket választani.
Mire számítson a tulajdonos
Ha a csere belefér az egyszerűsített kategóriába, akkor az ügy általában gyorsabb, kevesebb adminisztrációval jár, és nem kell gázterv. Ha nem fér bele, akkor sem tragédia történik. Csak más tempóban kell gondolkodni, és több egyeztetésre lesz szükség.
A legfontosabb tehát nem az, hogy melyik út tetszik jobban. Hanem az, hogy az Ön kazáncseréje valójában melyik útra alkalmas.
Az aranyút Az egyszerűsített kazáncsere feltételei és menete
Október van, reggel már hideg a radiátor, a régi kazán pedig egyre bizonytalanabbul indul. Ilyenkor minden tulajdonos ugyanazt kérdezi tőlem: meg lehet ezt oldani gyorsan, vagy jön a hosszabb engedélyeztetés? Az egyszerűsített kazáncsere azért kedvelt út, mert ha a feltételei adottak, akkor nem kell gáztervvel és teljes engedélyezési folyamattal számolni. De csak akkor szabad ebbe beleállni, ha a csere valóban belefér a szabályokba.
Az alapja a 11/2013. (III. 21.) NGM rendelet 6. §-a, amely meghatározza, mikor lehet meglévő gázfogyasztó készüléket engedélyezési terv és gázterv nélkül cserélni.

A tulajdonosnak itt egyetlen döntési pontja van: tényleg egyszerű cseréről beszélünk, vagy már rendszerátalakításról. Ha az első, akkor időben és költségben is jobban jár. Ha a második, akkor kár erőltetni a rövidebb utat, mert abból később csak csúszás és pluszmunka lesz.
Az egyszerűsített csere három feltétele
A gyakorlatban ezt a három pontot nézem meg először a helyszínen:
- Az új készülék teljesítménye nem lehet nagyobb a régiénél.
- A csere előtt a gázvezeték műszaki ellenőrzése, nyomáspróbája megtörténik.
- A fogyasztói vezetékrendszerhez nem kell hozzányúlni.
Itt nincs mozgástér. Ha bármelyik pont nem teljesül, akkor már nem egyszerűsített cseréről beszélünk.
Mit nyer vele a tulajdonos
Rövidebb ügyintézést, kevesebb szereplőt és általában alacsonyabb járulékos költséget. Nem kell külön gáztervezőt bevonni, és nem kell végigvinni a teljes engedélyezési kört. Ez főleg fűtési szezonban számít, amikor nem mindegy, hogy egy ház fél napig áll fűtés nélkül, vagy hetekig húzódik az ügy.
Pénzben is van különbség. Az egyszerűsített útból kimaradnak azok a tételek, amelyek a teljes eljárásnál természetesek, például a gázterv és az ehhez kapcsolódó további egyeztetések. Ezért szoktam azt mondani: ha műszakilag belefér, ez a legolcsóbban és leggyorsabban végigvihető szabályos megoldás.
Hogyan zajlik a munka a valóságban
A folyamat rövid, de nem lazább.

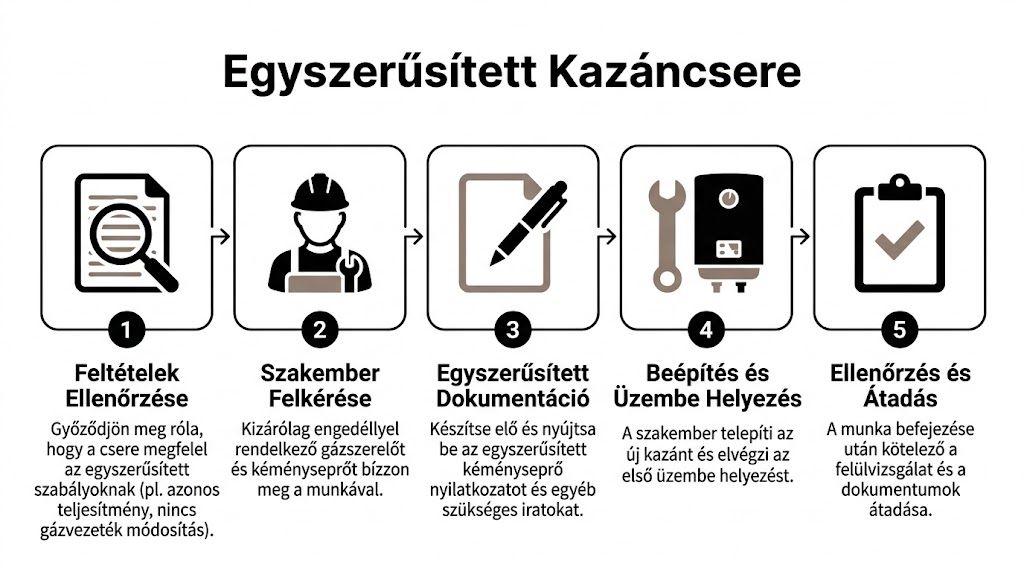

- Helyszíni felmérés készül. Ekkor derül ki, hogy valóban maradhatunk-e az egyszerűsített eljárásnál.
- A megfelelő kazán kerül kiválasztásra. Itt sok hiba szokott kezdődni. A tulajdonos kinéz egy készüléket az interneten, aztán a helyszínen derül ki, hogy nem jó választás.
- Megvannak a műszaki ellenőrzések. A nyomáspróba és az állapotvizsgálat nem papírmunka, hanem biztonsági alapfeltétel.
- A jogosult szakember elvégzi a cserét.
- Megtörténik a szükséges műszaki-biztonsági adminisztráció és bejelentés.
Ha helyi példát keres, az egyszerűsített kazáncsere Kecskeméten oldalon jól áttekinthető, mire kell előre készülni.
Amit sokan félreértenek
Az egyszerűsített csere nem azt jelenti, hogy bárki leszereli a régit, felteszi az újat, és kész. A munkát csak arra jogosult, megfelelő minősítéssel rendelkező szakember végezheti el, a szükséges ellenőrzésekkel és bejelentésekkel együtt. Erről egy szakmai összefoglaló is ír: épületgépészeti ismertető a kazáncseréről.
Ha valaki azt ígéri, hogy ezt papír nélkül, gyorsan megoldja, az nem előny. Az kockázat. Gáznál ebből szokott a legtöbb későbbi probléma lenni, a sikertelen ellenőrzéstől a szabálytalanság miatti utólagos bontásig.
Mikor jó választás ez az út
Akkor, ha a meglévő rendszer alapvetően rendben van, nem akar nagyobb teljesítményt, és a csövezéshez sem kell hozzányúlni. Ilyen esetben az egyszerűsített csere valóban az aranyút. Gyorsabb, kevesebb az adminisztráció, és a tulajdonos előre jobban látja, mire számíthat időben és pénzben.
Amikor nincs más választás A teljes gázterves engedélyezés
Van az a pont, ahol az egyszerűsített csere már nem tartható. Ez nem hiba, nem kudarc, és nem is valami hatósági packázás. Egyszerűen arról van szó, hogy a tervezett munka már túlmutat a sima készülékcserén.
Ilyen helyzet például, ha nagyobb teljesítményű kazánt szeretne, ha a fogyasztói vezetékrendszert módosítani kell, vagy ha a teljes rendszer kialakítása változik. Ilyenkor a teljes gázterves engedélyezés kötelező út.

Mikor biztosan nem elég az egyszerűsített csere
Az egyszerűsített út ott ér véget, ahol a rendszer már átalakul. A tulajdonosnak ilyenkor nem gyorsabb szerelőt kell keresnie, hanem szabályos folyamatot kell indítania.
- Teljesítmény-növelés: ha az új készülék nagyobb teljesítményű lenne.
- Vezetékrendszer-változtatás: ha a csövezéshez hozzá kell nyúlni.
- Komolyabb rendszer-átalakítás: ha a csere már nem az eredeti állapot megtartásával történik.
A hivatkozott szakmai ismertető alapján ilyen esetekben teljes engedélyezés szükséges, beleértve a kéményseprői nyilatkozatot és a szolgáltatói ellenőrzést is.
Hogyan zajlik ez a gyakorlatban
Itt már több szereplő dolgozik együtt. Általában tervező, kivitelező, kéményseprői oldal és szolgáltatói ellenőrzés is megjelenik a folyamatban.
A tulajdonos oldaláról ez inkább projekt, mint egyszerű szerelés. Szükség van előzetes tervezésre, jóváhagyásokra, majd csak ezután jöhet a kivitelezés és az üzembe helyezés.
Mitől csúszik el leggyakrabban egy ilyen ügy
A leggyakoribb ok az, hogy valaki a teljes engedélyezést is ugyanazzal a tempóval kezeli, mint az egyszerűsített cserét. Itt viszont nem elég egy szabad időpont a szerelőnél. Össze kell hangolni a szereplőket és a dokumentumokat is.
Érdemes ezt ismerni azért is, mert sok későbbi vita abból adódik, hogy korábban valami hiányzott vagy szabálytalanul történt. Erre jó példa lehet a hidraulikus presszosztát engedélyezésének hiányáról szóló esetismertetés, ami jól mutatja, hogy a papírmunka hiánya később milyen gondot okozhat.
A teljes gázterves ügy nem lassú azért, mert valaki akadékoskodik. Azért hosszabb, mert ilyenkor már nem csak kazánt cserélnek, hanem a rendszer megfelelőségét is újra kell igazolni.
Gyakorlati útmutató Lépésről lépésre a kazáncseréig
Ha a jogi részt lehántjuk róla, a tulajdonos teendője valójában egyszerű: ne találgasson, hanem a legelején kérjen helyszíni felmérést. Innen indul minden értelmes kazáncsere.

A legrosszabb forgatókönyv mindig az, amikor a tulajdonos internetről kiválaszt egy készüléket, megrendeli, majd utólag derül ki, hogy az adott rendszerhez vagy az adott eljáráshoz nem is passzol. Ezt egy korrekt felmérés megelőzi.
Első lépés a helyszíni felmérés
A szerelőnek látnia kell a meglévő készüléket, a csatlakozásokat, a környezetet, és azt is, milyen állapotban van a rendszer. Papíron sok minden ugyanolyannak tűnik. A helyszínen derül ki, hogy valóban egyszerűsített csere lesz-e, vagy teljes engedélyezés.
Itt kell szóba hozni minden tervet. Nem csak azt, hogy “elromlott a kazán”, hanem azt is, ha Ön erősebb készüléket szeretne, kondenzációsra váltana, vagy a helyiséget is átalakítaná.
Második lépés a megfelelő készülék kiválasztása
A jó készülék nem feltétlenül a legdrágább, és nem is az, amelyik papíron többet tud. Az a jó választás, amelyik a meglévő rendszerhez, a jogi lehetőséghez és a használati igényhez is illik.
Ilyenkor kell tisztázni azt is, hogy a kiválasztott kazánnal maradhat-e az egyszerűsített csere. Ha ebben bizonytalan, érdemes átnézni ezt a részletes útmutatót a kazáncsere menetéről lépésről lépésre.
Harmadik lépés az adminisztratív út kijelölése
Itt már nincs találgatás. A felmérés után el kell dönteni, melyik eljárás érvényes.
- Egyszerűsített csere esetén: mehet a gyorsabb műszaki és dokumentációs folyamat.
- Teljes engedélyezés esetén: el kell indítani a tervezést és az egyeztetéseket.
- Kéményes kérdés esetén: ezt nem szabad a végére hagyni, mert könnyen ezen csúszik el az egész projekt.
Sokan ezen a ponton nyugszanak meg igazán, mert végre nem általános válaszokat kapnak, hanem konkrétat a saját házukra vagy lakásukra.
Negyedik lépés a kivitelezés és az átadás
A kivitelezés napján már nem szabad improvizálni. Addigra a készüléknek, az eljárásnak és a szükséges dokumentumoknak is rendben kell lenniük. A jó kivitelezés nem csak felszerelésből áll, hanem ellenőrzésből, bejelentésből és átadásból is.
Később érdemes visszanézni ezt a rövid videót is, mert a tulajdonosoknak jól érthetően mutatja meg a témát:
Mikor érdemes rögtön telefonálni
Ha nincs fűtés, ha bizonytalan a készülék állapota, vagy ha csak tudni szeretné, hogy melyik útra számítson, akkor nem érdemes napokat várni. Ha problémája van, hívja a megbízható kazánszerelőt, Polyák Zoltánt a +36 30 260 5756 telefonszámon.
Egy jó felmérés után a tulajdonos pontosan tudja, mi vár rá. Egy rossz felmérés után csak reménykedik. Gázkazánnál az első a biztonságos út.
Gyakori buktatók és tippek a zökkenőmentes ügyintézéshez
A legtöbb fennakadást nem a jogszabály okozza, hanem a rossz sorrend. Előbb megveszik a kazánt, utána derül ki, hogy nem fér bele az eljárásba. Vagy előbb bontanak, aztán kezdenek utánajárni a papíroknak. Ez mindig drágább és idegesítőbb út.
A leggyakoribb hibák
- Ismerőssel megoldott csere: szabálytalan és veszélyes. Gázkészüléknél ez nem ügyeskedés, hanem komoly kockázat.
- Rosszul megválasztott teljesítmény: ha nagyobbat választanak a kelleténél, könnyen kiesik az egyszerűsített lehetőség.
- Kémény figyelmen kívül hagyása: különösen készülékváltásnál ezen sok ügy megakad.
- Hiányos dokumentáció: a munka elkészül, csak később derül ki, hogy valami nincs rendesen rendezve.
Hogyan lehet ezt megelőzni
A legjobb módszer egyszerű. Először felmérés, utána készülékválasztás, csak azután kivitelezés. Nem fordítva.
Hasznos, ha a tulajdonos már az árajánlatkéréskor feltesz néhány konkrét kérdést.
- Melyik eljárás vonatkozik rám: egyszerűsített vagy teljes?
- Kell-e bármi a kémény oldaláról: még a szerelés előtt?
- Ki intézi a dokumentációt és a bejelentést: pontosan?
- Mit kapok át a munka végén: milyen papírokat?
A biztonsági oldalról sem szabad megfeledkezni. Erről érdemes külön is tájékozódni a gázkészülék-biztonsági felülvizsgálat kötelező eseteiről.
A zökkenőmentes kazáncsere titka nem az, hogy gyorsan induljon, hanem az, hogy jó sorrendben induljon.
Gyakran Ismételt Kérdések a gázkazán cseréjével kapcsolatban
A legtöbb kérdés végül ugyanoda fut ki: Ön az egyszerűsített cserébe fér bele, vagy teljes engedélyezési eljárásra kell készülni. Ez a pont dönti el, hogy néhány napos, vagy jóval hosszabb folyamatról beszélünk, és azt is, mennyi ügyintézésre és pluszköltségre kell számítani.
Elég, ha ugyanoda kerül az új kazán, mint a régi?
Ez önmagában kevés. Az számít, hogy a csere műszaki tartalma változatlan marad-e, beleértve a teljesítményt, a csatlakozásokat és az égéstermék-elvezetést is. Ugyanaz a hely még nem jelent automatikusan egyszerűsített cserét.
Minden kondenzációs kazáncsere egyszerűsített lehet?
Nem minden esetben. A kondenzációs kazán jó választás lehet, de csak akkor marad egyszerűsített az eljárás, ha a csere belefér a feltételekbe. Ha a kéményhez, a gázvezetékhez vagy a rendszer más eleméhez hozzá kell nyúlni, könnyen átcsúszik teljes engedélyezésbe.
Megvehetem én magam a kazánt előre?
Megveheti, de szakmai szemmel ez az egyik leggyakoribb rossz sorrend. Előbb fel kell mérni, hogy az adott típus szabályosan beépíthető-e az Ön rendszerébe. Ha ez kimarad, könnyen előfordul, hogy a megvett készülék nem az egyszerűbb úthoz passzol, vagy plusz átalakítást kér maga köré.
Mennyi ideig maradhatok fűtés nélkül?
Egyszerűsített cserénél általában rövidebb leállással lehet számolni, ha minden feltétel adott és a készülék is megfelelően van kiválasztva. Teljes engedélyezésnél több egyeztetés, több dokumentum és több szereplő kerül a folyamatba. Ilyenkor nem csak a szerelés ideje számít, hanem az előkészítésé is.
Kell-e kéményseprői nyilatkozat?
Bizonyos ügyeknél igen. Főleg akkor merül fel, ha a csere nem fér bele az egyszerűsített körbe, vagy az égéstermék-elvezetés oldalán változás történik. Ezt a kérdést a legelején kell tisztázni, mert ha később derül ki, az könnyen megállítja az egész munkát.
Ki végezheti el szabályosan a kazáncserét?
Erre jogosult szakember. Gázkészüléknél a szívességi szerelés és az okosban megoldott csere nem spórolás, hanem kockázat. Ha a munka nincs szabályosan elvégezve és dokumentálva, annak műszaki, biztonsági és jogi következménye is lehet.
Mi történik, ha nagyobb teljesítményű kazánt szeretnék?
Ilyenkor sok esetben már nem marad meg az egyszerűsített csere lehetősége. A nagyobb teljesítmény nem csak készülékválasztási kérdés. Érintheti a gáztervet, a vezetékeket és az egész engedélyezési utat is. Magyarul: a gyorsabb megoldás helyett hosszabb és drágább folyamat jöhet.
Társasházban más szabályok vannak?
Az alapvető gázbiztonsági követelmények ott is ugyanazok, de a gyakorlat bonyolultabb lehet. Gyakran számolni kell közös kéménnyel, nehezebb hozzáféréssel, lakóközösségi egyeztetéssel vagy olyan műszaki kötöttségekkel, amelyek családi háznál fel sem merülnek.
